Masa Utama Pengeluaran Penyejuk Lembut Dijelaskan

"Pengeluaran ialah 30 hingga 45 hari" ialah jawapan yang kebanyakan pembeli peroleh, dan ia adalah benar — tetapi ia hanya menerangkan bahagian tengah garis masa. Realiti pesanan ke gudang termasuk pensampelan, pusingan semakan, kemasukan bahan, pemeriksaan, pengangkutan laut dan pelepasan kastam, dan kelewatan yang merosakkan tarikh pelancaran hampir tidak pernah berlaku pada barisan pengeluaran. Ia berlaku sebelum ini, dalam kelulusan dan bahan. Panduan ini memecahkan keseluruhan garis masa kepada komponen sebenar, menunjukkan di mana masa sebenarnya hilang dan menerangkan cara untuk memampatkan jadual tanpa berpura-pura fizik tidak digunakan. Sealock (YiFuLong Outdoor Gear Co., Ltd.) memetik persampelan 7–15 hari dan pengeluaran 30–45 hari, dan ini menerangkan perkara yang terdapat di sekeliling nombor tersebut.


Apa Maksud "Masa Utama".

Tentukan dengan betul atau anda akan merancang menentang nombor yang salah. Dalam erti kata yang ketat, masa utama merujuk kepada jumlah tempoh daripada kelulusan pesanan pembelian hingga pakaian siap meninggalkan pintu kilang. Tetapi bilangan yang sebenarnya diperlukan oleh jenama adalah lebih luas: ;jumlah masa berlalu daripada membuat pesanan pengeluaran kepada menerima barang siap sedia untuk dijual, merangkumi ;pensampelan, pemasangan dan kelulusan akhir; penyumberan fabrik dan trim dan masuk ke kilang; pemotongan pukal, jahitan dan kemasan; kawalan kualiti dan pembungkusan; pengangkutan, pelepasan kastam dan masuk ke gudang.

Masa utama kilang dan masa utama anda adalah nombor yang berbeza. Rancang pada yang kedua.

Penemuan Yang Harus Mengubah Cara Anda Merancang

Ini adalah perkara yang paling berguna dalam penyelidikan, dan ia bercanggah di mana kebanyakan pembeli menumpukan tekanan mereka: ;kebanyakan jenama kehilangan masa sebelum menjahit dimulakan — ketersediaan bahan dan kelulusan adalah halangan biasa, dan kelewatan fabrik adalah yang paling sukar untuk dipulihkan kerana tiada apa-apa hiliran boleh bermula tanpa ukuran pada meja pemotongan. Kelulusan warna lewat atau fabrik kehabisan stok lebih awal melata melalui setiap peringkat kemudian.

Satu pengilang mengukurnya: ;penyumberan fabrik dan pencelupan menyumbang 45% hingga 55% daripada kelewatan dalam pesanan pertama. Kira-kira separuh daripada risiko kelewatan pada pesanan pertama berada di peringkat yang kebanyakan pembeli menganggap sebagai pentadbiran.

Kesimpulannya berikut secara langsung: ;cara yang boleh dipercayai untuk melindungi tarikh pelancaran adalah dengan mengunci fabrik dan kelulusan awal, bukan untuk memampatkan pengeluaran kemudian. Mengejar kilang pada minggu keenam tidak memulihkan masa yang hilang pada minggu pertama.

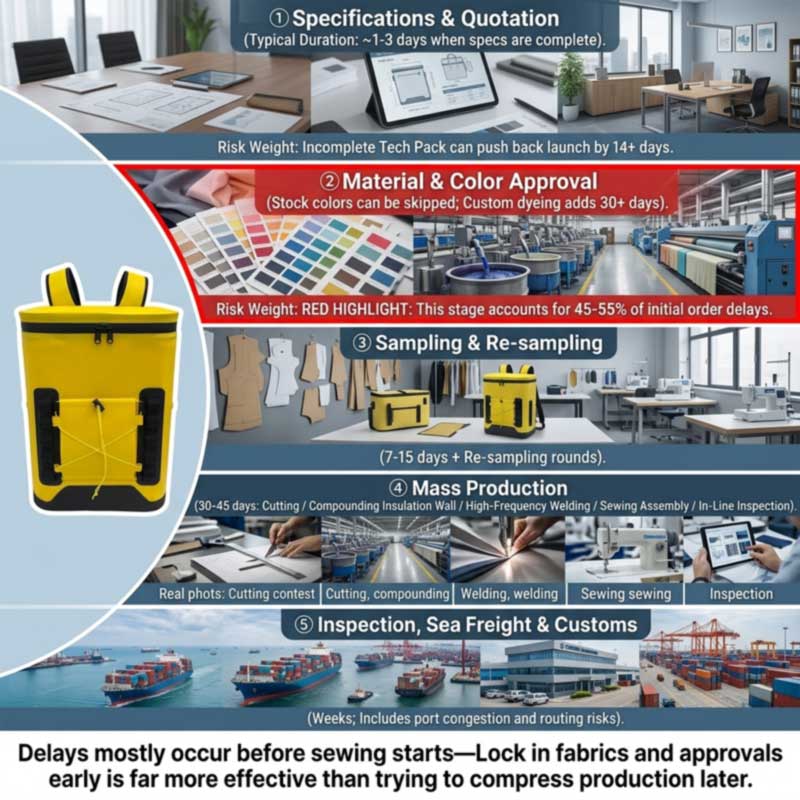

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Peringkat demi Peringkat

1. Spesifikasi dan sebut harga

Cepat apabila ringkasan selesai: penanda aras meletakkan ;semakan dan sebut harga pek teknologi sekitar 1–3 hari apabila spesifikasi lengkap. Lambat apabila tidak — ;pek teknologi yang tidak lengkap merupakan punca utama geseran, selalunya menambah 14 hari atau lebih pada tarikh mula projek, kerana kilang tidak boleh memetik dengan tepat atau memotong fabrik tanpa ukuran yang tepat, spesifikasi jahitan dan bil bahan.

Untuk penyejuk, "lengkap" bermaksud penamaan: bahan cangkerang dan penolakan, jenis penebat dan ketebalan dinding, bahan pelapik dan pematuhan pasaran, jenis penutupan dan tahap pengedap, kapasiti dan dimensi dalaman dengan toleransi, perkakasan, abah-abah, kaedah penjenamaan dan pembungkusan.

2. Bahan dan kelulusan warna — kesesakan sebenar

Penanda aras mencadangkan ;3–7 hari untuk pemilihan fabrik dan swatch dalam sesetengah program, tetapi warna tersuai, pencelupan atau bahan khas boleh mengambil masa yang lebih lama — dan "lebih lama" boleh menjadi besar: ;jika jenama meminta fabrik yang dicelup tersuai atau trim khusus, garis masa boleh dilanjutkan selama 30 hari atau lebih.

Penyejuk lembut mempunyai lebih banyak aliran material daripada pakaian: fabrik cangkerang, buih sel tertutup, filem pelapik gred makanan, zip kedap udara atau kalis air, gesper, webing dan label. Setiap satu mempunyai masa pendahuluan masuk sendiri, dan yang paling perlahan menetapkan tarikh mula. Perkakasan dan pemangkasan patut diberi perhatian khusus, kerana ia kecil, murah dan selalu dilupakan — namun ;walaupun apabila fabrik dan buruh sudah siap, satu komponen berfungsi atau berjenama yang hilang boleh menghalang pengeluaran daripada bermula.

3. Persampelan dan semakan

Sealock memetik 7–15 hari untuk sampel, lebih lama untuk pembangunan asas di mana corak dan alat kimpalan mesti direkayasa terlebih dahulu. Pembolehubah bukanlah pembuatan; ia adalah bilangan pusingan — dan pusingan didorong oleh kualiti ringkas dan kelajuan maklum balas. ; Kelewatan dalam maklum balas daripada pembeli atau spesifikasi yang tidak jelas memanjangkan garis masa kelulusan sampel, dan satu disiplin yang disyorkan ialah ;peraturan 48 jam untuk semakan sampel untuk memastikan momentum tidak hilang.

4. Pengeluaran pukal — 30 hingga 45 hari

Apa yang sebenarnya berlaku di dalam tetingkap itu, untuk penyejuk yang dikimpal: pemotongan cangkang, buih dan pelapik; melamina dinding terlindung; kimpalan frekuensi tinggi badan, asas dan penutupan; menjahit abah-abah, poket, webbing dan trim; pemasangan dan perkakasan; pemeriksaan dalam talian sepanjang; kemasan dan pembungkusan.

Perlu diberi perhatian untuk penjadualan: banyak binaan yang lebih sejuk melaluinyadua barisan pengeluaran yang berbeza— garisan kimpalan frekuensi tinggi dan garisan jahitan. Di Sealock ini terletak di dalam bilik berasingan di tingkat yang sama, dan pembinaan yang dijahit adalah keupayaan dalaman teras dan bukannya langkah penyumberan luar. Binaan yang menggunakan kedua-duanya ialah laluan dalaman yang lebih panjang sedikit daripada produk yang dikimpal sahaja atau dijahit sahaja, yang merupakan salah satu sebab kerumitan mempengaruhi tetingkap pengeluaran. Urutan penuh ada dalamBagaimana Beg galas sejuk lembut dihasilkan.

5. Pemeriksaan

Tempah pada kira-kira 80% siap supaya ada masa untuk mengolah semula. Pada penyejuk, berikan masa untuk ujian air secara khusus, dan ingat bayaran baki biasanya terikat dengan pemeriksaan yang diluluskan. LihatPemeriksaan Kualiti Penyejuk Lembut Sebelum Penghantaran.

6. Pengangkutan dan pelepasan

Pembeli pentas paling kerap mengetepikan sepenuhnya. Transit laut serta pelepasan destinasi menambah minggu, dan ia terdedah kepada gangguan di luar kawalan sesiapa: ;kesesakan pelabuhan, gangguan laluan, acara kastam atau geopolitik boleh memanjangkan tingkap ini lagi, jadi penimbal penghantaran adalah penting. Keadaan penghalaan terbaharu menggambarkan skala — seorang pengilang mencatatkan pembawa mengubah hala di sekitar Tanjung Harapan mewujudkan kelewatan 10 hingga 14 hari automatik untuk penghantaran ke Eropah. Penyejuk juga besar dan dicas mengikut volum, yang penting untuk kos lebih daripada masa; lihatBorong Cooler Backpack Pengeluar: Harga Pukal & Syarat FOB.

Punca Biasa Kelewatan

sebab Kesan tipikal Pencegahan
Pek teknologi yang tidak lengkap 14+ hari ditambah sebelum bermula Nyatakan bahan, dimensi, toleransi, penutupan dan pematuhan di hadapan
Warna tersuai / bahan tersuai 30+ hari; ~separuh daripada risiko kelewatan pesanan pertama berada di sini Gunakan warna stok untuk pesanan pertama, atau mulakan penurunan makmal dengan segera
Maklum balas pembeli lambat Memanjangkan setiap pusingan persampelan Pembuat keputusan tunggal; Peraturan tindak balas 48 jam
Perubahan reka bentuk pertengahan proses Hari ke minggu; boleh membatalkan kain yang dicelup Kunci reka bentuk dan asas bahan awal; anggap perubahan sebagai item baharu
Hilang trim atau perkakasan Menyekat pemuatan baris sepenuhnya Pesan trim awal; sahkan tarikh masuk sebelum pemuatan baris
Cuti kebangsaan Minggu — Festival Musim Bunga ialah gangguan berbilang minggu Perintahkan sebelum kelembapan; lihat panduan China
Gagal pemeriksaan / kerja semula Hari ke minggu Definisi kecacatan yang jelas dan sampel emas yang dipersetujui pra-pengeluaran
Pengangkutan dan kastam Minggu, berubah-ubah Bina penampan; tidak merancang untuk transit minimum

Dua daripada ini patut diberi penekanan. Perubahan pertengahan proses adalah mahal mengikut masa dan juga wang: ;mencongk semula warna, mengait semula panel atau mereka bentuk semula selepas fabrik sudah dicelup menambah hari atau minggu — kunci elemen reka bentuk utama dan asas fabrik lebih awal, dan anggap perubahan besar sebagai kod item baharu dengan jangkaan masa utama mereka sendiri. Dan cuti bukan nota kaki: ;cuti kebangsaan di negara pengeluaran memerlukan sama ada pesanan lanjutan atau masa penimbal terbina dalam tambahan. Untuk beg yang lebih sejuk, yang tingkap pesanannya terletak sepanjang tempoh Festival Musim Bunga, ini merupakan kekangan perancangan pesanan pertama — lihatPengeluar Penyejuk Lembut di China: Panduan OEM Lengkap.

Bagaimana Sebenarnya Memampatkan Garis Masa

Tuas yang berfungsi, kira-kira mengikut urutan keberkesanan:

  1. Pilih bahan stok dan warna stok.Ini mengalih keluar satu sumber kelewatan terbesar pada pesanan pertama — tiada kitaran celup makmal, tiada banyak pewarna menunggu.
  2. Hantarkan spesifikasi lengkap.Ringkas sedia pengeluaran menukarkan gelung penemuan 14 hari kepada sebut harga 1–3 hari.
  3. Pra-luluskan bahan teras untuk program ulangan.Nasihat standard ialah ;meluluskan fabrik teras untuk melangkau penurunan makmal berulang — pesanan kedua pada bahan yang diluluskan adalah lebih cepat daripada yang pertama.
  4. Satukan maklum balas dan buat keputusan dengan cepat.Satu pembuat keputusan, satu respons yang disatukan, komitmen pemulihan yang tetap. ;Menyatukan lelaran sampel dengan membekalkan spesifikasi yang jelas dan lengkap ialah tuas yang didokumenkan.
  5. Bermula dari platform sedia ada.Perubahan penjenamaan dan spesifikasi pada kejuruteraan corak langkau binaan yang telah dikimpal dan pembangunan alat kimpalan sepenuhnya.
  6. Pesan ke luar musim.Pemuatan kilang adalah kekangan sebenar; pesanan yang sama diletakkan dalam jadual tetingkap yang lebih senyap lebih awal.
  7. Pengangkutan udara, sebagai kecemasan sahaja.Pembingkaian yang jujur: ;kargo udara boleh mencakar kembali dua hingga empat minggu pada penghujungnya tetapi pada beberapa kali kos laut, jadi ia berfungsi sebagai tuas kecemasan dan bukannya pelan.
Apa yang tidak boleh dimampatkan.Kimpalan, laminasi dinding dan pengawetan mengambil masa yang diambil; tergesa-gesa mereka menghasilkan kecacatan yang gagal dalam pemeriksaan dan memerlukan lebih banyak masa daripada yang mereka simpan. Ujian air memerlukan tempoh untuk mendedahkan resapan yang perlahan. Pengangkutan laut ditetapkan oleh geografi. Pembekal yang bersetuju dengan sebarang tarikh akhir tanpa membincangkan bahan, kelulusan warna dan pemuatan kilang tidak merancang — dan jadual yang dipersetujui mengenai keyakinan adalah laluan paling biasa untuk musim yang terlepas.


Merancang Ke Belakang: Jadual Kerja

Bekerja dari tarikh di rak, bukan pesanan pembelian. Tolak, dalam susunan ini:

Berundur dari tarikh di rak benarkan
Penerimaan gudang, QC dan penyenaraian Hari ke seminggu
Penghantaran pedalaman dari pelabuhan hari-hari
pelepasan kastam Hari, berubah-ubah
Transit lautan Minggu, bergantung kepada laluan — tambah penimbal
Pemeriksaan pra-penghantaran dan sebarang kerja semula Sehingga seminggu
Pengeluaran pukal 30–45 hari
Bahan masuk (item utama terpanjang) Hari ke minggu; 30+ jika dicelup khas
Pusingan pensampelan dan kelulusan 7–15 hari ditambah semakan
Spesifikasi dan sebut harga 1-3 hari jika selesai
Penampan percutian Minggu jika jadual melintasi Festival Musim Bunga

Untuk julat musim panas yang lebih sejuk, aritmetik ini biasanya mencapai tarikh komitmen pada musim luruh atau awal musim sejuk. Jenama yang bermula pada musim bunga untuk pelancaran Jun telah pun kehilangan musim — dan penyejuk adalah bermusim, jadi barangan yang tiba lewat menunggu setahun dan bukannya sebulan. Akibat komersial diliputi dalamCara Memulakan Jenama Cooler Backpack Anda Sendiri.

Jangan lupa tempah semula.Jika jualan pertama habis, penggantian mengambil masa 30–45 hari yang sama serta pengangkutan — jadi penjualan pertengahan musim bermakna stok semula tiba selepas musim, melainkan pesanan semula telah dirancang ke dalam jadual asal. Tentukan titik pencetus pesanan semula anda sebelum penghantaran pertama tiba.


Masa Utama Sealock

Sebutharga Cepat pada spesifikasi lengkap
Pensampelan 7–15 hari; lebih lama untuk pembangunan asas manakala corak dan perkakas kimpalan direka bentuk
Pengeluaran 30-45 hari selepas sampel dan pengesahan deposit
Syarat MOQ 300 pcs setiap reka bentuk; FOB Guangdong
Keupayaan Talian kimpalan frekuensi tinggi dalaman dan talian jahitan - bilik berasingan, tingkat yang sama; banyak binaan menggunakan kedua-duanya
Kualiti IQC / IPQC / OQC, pensampelan AQL, tanda keluar sampel emas, ujian kumpulan rendaman air penuh; SGS atau QIMA dialu-alukan
asal usul China atau Vietnam pada spesifikasi yang sama
Pensijilan ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Platform yang memendekkan jadual pertama — binaan dikimpal sedia ada dalam warna stok, jadi tiada pembangunan corak dan tiada lot pewarna:

Imej Model Mengapa ia memendekkan jadual Pautan
28L airtight-zipper insulated backpack cooler SL-I274 28L Penyejuk Beg galas Kedap Udara-Zip (SL-I274) Terbukti binaan tertutup 48 jam, empat warna stok Lihat
Insulated soft cooler backpack with molded lid SL-E050B Beg galas sejuk bertebat, penutup acuan (SL-E050B) Dua saiz telah dibangunkan — lanjutan julat tanpa alatan baharu Lihat
Roll-top leakproof soft cooler SL-I288 Penyejuk Lembut Kalis Bocor Roll-Atas (SL-I288) Warna tan/kelabu sedia ada; tersendiri tanpa lot pewarna tersuai Lihat
Insulated leakproof cooler backpack SL-I075A Beg Belakang Penyejuk Kalis Bocor Bertebat (SL-I075A) Platform nilai dalam tiga warna stok Lihat

Soalan Lazim: Masa Utama Lebih Lembut

S: Berapa lama masa yang diperlukan untuk pengeluaran penyejuk lembut?

J: Pengeluaran pukal biasanya 30-45 hari selepas sampel dan pengesahan deposit, dengan sampel pada 7-15 hari lebih awal. Tetapi pesanan ke gudang lebih panjang — tambah spesifikasi dan sebut harga, bahan masuk, semakan sampel, pemeriksaan, pengangkutan laut dan pelepasan kastam. Dua hingga tiga bulan dari kelulusan adalah angka perancangan yang realistik.

S: Dari mana datangnya kelewatan?

A: Selalunya sebelum pengeluaran bermula. Ketersediaan dan kelulusan bahan adalah kesesakan biasa, dan kelewatan fabrik adalah yang paling sukar untuk dipulihkan kerana tiada apa-apa hiliran boleh bermula tanpa bahan di atas meja pemotongan — satu pengeluar mengaitkan 45–55% kelewatan pesanan pertama kepada penyumberan dan pencelupan fabrik. Kelulusan warna lewat mengalir melalui setiap peringkat kemudian.

S: Berapakah jumlah penambahan warna tersuai?

J: Berkemungkinan 30 hari atau lebih, kerana pencelupan tersuai membawa kitaran kelulusan celupan makmal sendiri dan masa pendahuluan lot pewarna. Untuk pesanan pertama di bawah tekanan masa, memilih warna stok adalah satu-satunya cara paling berkesan untuk melindungi jadual.

S: Bolehkah saya mempercepatkan pengeluaran jika saya lewat?

A: Hanya dalam had. Pengangkutan udara boleh pulih dua hingga empat minggu pada akhir pada beberapa kali ganda kos laut, yang menjadikannya tuas kecemasan dan bukannya pelan. Kimpalan, laminasi dinding dan ujian air mengambil masa yang mereka ambil, dan tergesa-gesa mereka menghasilkan kecacatan yang gagal dalam pemeriksaan dan memerlukan lebih banyak masa daripada yang dijimatkan. Lindungi tarikh dengan mengunci bahan dan kelulusan awal, bukan dengan memampatkan pengeluaran kemudian.

S: Sejauh manakah saya harus memesan rangkaian musim panas?

J: Bekerja ke belakang dari tarikh di rak anda melalui penerimaan gudang, penghantaran pedalaman, kastam, transit lautan, pemeriksaan, pengeluaran 30–45 hari, kemasukan bahan, pensampelan dan kelulusan — kemudian tambah penimbal percutian jika jadual melangkaui Festival Musim Bunga. Untuk kebanyakan julat sejuk musim panas yang meletakkan komitmen pada musim luruh atau awal musim sejuk.

S: Apakah yang membuat perbezaan terbesar kepada masa utama saya?

A: Spesifikasi lengkap dan warna stok. Ringkas sedia pengeluaran menukarkan gelung penemuan dua minggu kepada sebut harga satu hingga tiga hari dan warna stok menghilangkan lot pewarna daripada laluan kritikal. Selepas itu: maklum balas yang cepat dan disatukan semasa pensampelan, dan bermula dari platform sedia ada dan bukannya membangunkan corak baharu.

Merancang jadual?Sealock (YiFuLong Outdoor Gear Co., Ltd.) mengeluarkan penyejuk lembut yang dikimpal dan dijahit di China dan Vietnam, memetik persampelan 7–15 hari dan pengeluaran 30–45 hari. Hantar tarikh anda di rak dan pasukan akan mengundurkan kalendar dengan anda — dan sebut dengan jelas jika ia tidak sesuai.

e-mel:info@sealock.com.hk |  Telefon: +86-13632981825  | Semak imbas julat penyejuk lembut

Penanda aras dan statistik kelewatan yang dipetik di sini menggambarkan sumber pembuatan pakaian dan barangan lembut yang tersedia secara terbuka pada pertengahan 2026 dan berbeza mengikut kilang, produk, bahan dan musim. Masa pengangkutan khususnya berubah dengan keadaan laluan. Sahkan masa dan kapasiti utama semasa dengan pembekal anda sebelum membuat komitmen pada tarikh pelancaran.
